污水下水道系統

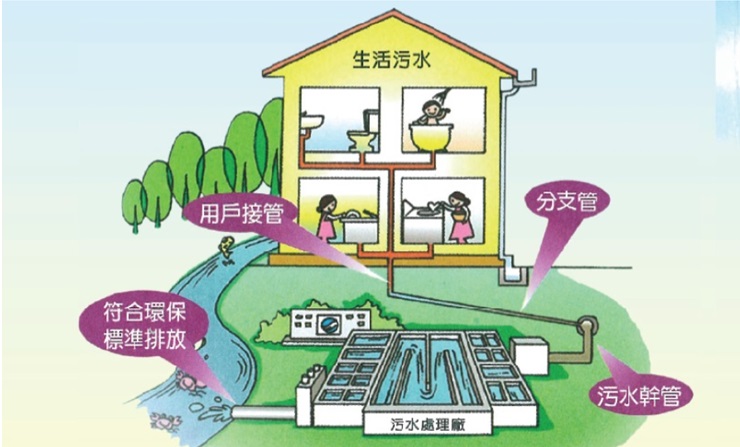

污水下水道系統功能就是把大家每天浴室馬桶、洗碗、洗衣服以及洗澡的生活用水,透過用戶接管收集起來,再經過污水下水道管線輸送到中壢污水處理廠(中壢水資源回收中心),經由水資源回收中心各項先進的設備將這些生活污水處理成符合排廢標準的放流水,再重新排入大自然。所以他主要會有用戶接管、污水下水道管線以及污水處理廠等三部分(合稱污水下水道系統)。
計畫範圍

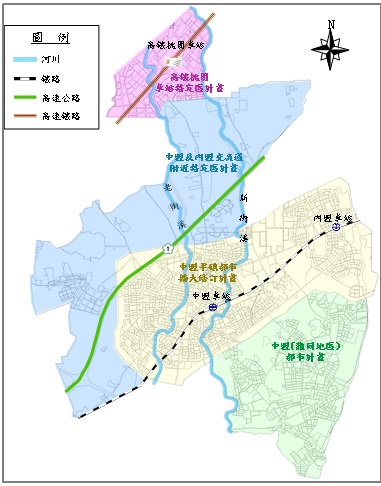

中壢污水下水道系統包含興建及營運範圍
興建的部分有:
1. 污水下水道管線暨用戶接管建設:
1.1 高速公路中壢及內壢交流道附近特定區。
1.2 中壢平鎮都市擴大修訂計畫區。
1.3 中壢龍岡都市計畫區等三處都市計畫區。
1.4 高鐵桃園車站特定區。
-
共6,017公頃之污水下水道系統主次幹管、分支管網、巷道連接管及用戶接管、加壓站及壓力管線及其附屬設施之規劃、設計及興建。
2. 污水處理廠建設:全期處理量158,000CMD污水處理廠,共分四期建設,每期處理量為39800CMD。
營運範圍(也就是污水處理範圍):
1. 高速公路中壢及內壢交流道附近特定區。
2. 中壢平鎮都市擴大修訂計畫區。
3. 中壢龍岡都市計畫區。
4. 高鐵桃園車站特定區。
興建時程
- 預計112年9月17日完成污水處理廠第一期工程之興建,並開始營運。
- 預計117年9月17日完成污水處理廠第二期工程之擴建。
- 預計120年9月17日完成污水處理廠第三期工程之擴建。
- 預計124年9月17日完成污水處理廠第三期工程之擴建。
- 污水下水道管線收集系統之施工於106年11月陸續展開管網先行施工期,預計於128年完成全部之管網系統。
- 用戶接管工程則於預計於129年完成199,973戶之用戶接管工作。
|
|

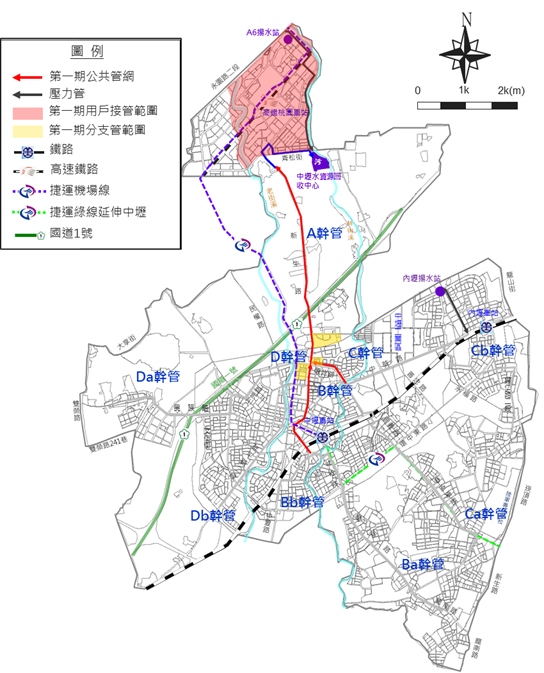

第一期工程範圍
|
|
計畫許可年限
- 本計畫興建與營運之許可年限,自主辦機關為用地交付及設定地上權均完成日之翌日起算,共計三十五年
- 計畫起始年:用地交付及設定地上權均完成日
- 計畫目標年:用地交付及設定地上權均完成日後35年
|
主要興建時程
|
|
|
|
|
|
|
