用戶接管建設
用戶接管方式

用戶接管工程將會深入家家戶戶, 將污水管線與住戶連接。用戶接管方式主要可分為後巷/前巷/側巷接管及大樓改管兩大類:
1.後巷/前巷/側巷接管:

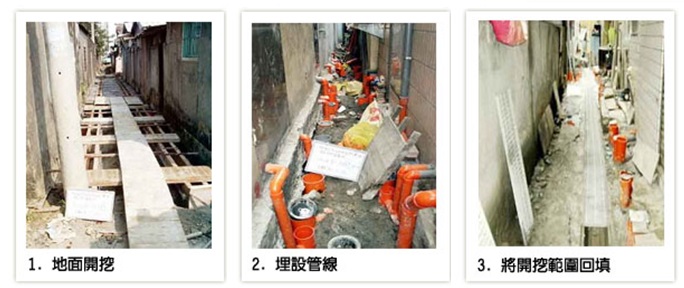

經過用戶排水調查,瞭解住戶污水排出方向後,再決定採取後巷、前巷或側巷接管,本工法主要採用明挖覆蓋方式施工,由專業資深之工作人員依設計需求進行將管線連到住戶,主要施工步驟為:

2.大樓改管:

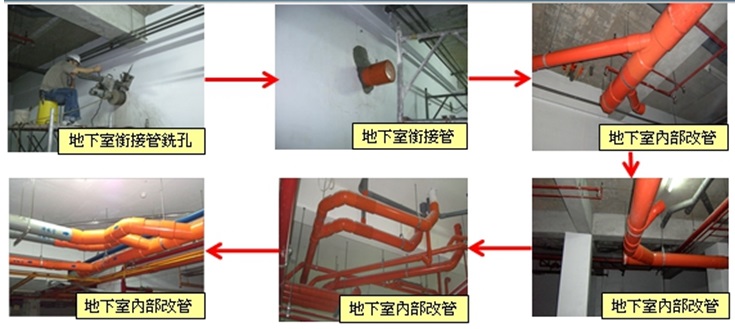

大樓型住戶則是將原來排到地下室化糞池的污水管線做內部改管工程,一般來說改管後的污水管線需要穿過地下室牆壁來銜接到外部的管網人孔或陰井。

用戶接管期程

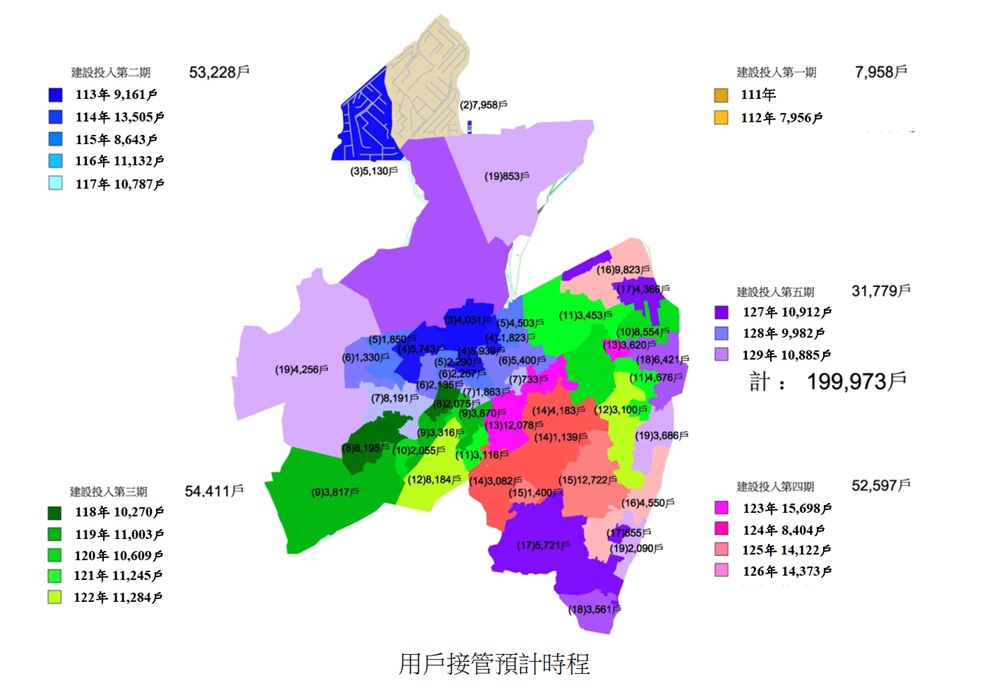

中壢地區預計將完成199,973戶用戶接管數,在搭配污水下水道管線興建期程下,用戶接管工程主要期程如下:

預計於112年9月17日完成5,000戶數。

預計於115年9月17日完成37,269戶數。

預計於120年9月17日完成81,419戶數。

預計於123年9月17日完成完成129,317戶數。

預計於129年完成199,973戶數。
